Nedre Driva kraftverk: mer kraft og effekt for fremtiden

Innholdsfortegnelse

Nedre Driva kraftverk

Vårt samfunnsoppdrag er å produsere energi og effekt for å dekke samfunnets behov - med lavest mulig ulempe for miljøet og for berørte lokalsamfunn.

I Nedre Driva-prosjektet ønsker vi å bygge en ny, stor og fleksibel kraftstasjon inne i fjellet på Sunndalsøra, samtidig som vi beholder dagens kraftstasjon ved Driva på Fale. Prosjektet utnytter dagens Driva kraftstasjon, dammer og reguleringsmagasinet i Gjevilvatnet enda bedre enn i dag.

Nedre Driva-prosjektet er et samarbeid mellom TrønderEnergi Kraft og Istad Kraft.

Tekniske data om Nedre Driva kraftverk

Netto energiproduksjon i Driva og Nedre Driva kraftverk

1 100 GWh

Samlet effekt

650 MW

Fallhøyde

660 m

Gjevilvatnet i Oppdal kommune vil utnyttes av Nedre Driva kraftverk i tillegg til å forbli Driva kraftverk sitt magasin. Sammen med Vassli pumpe i Ångårdsvatnet vil ny pumpe ved Driva elv på Festa tilføre Gjevilvatnet mer vann.

Den nye kraftstasjonen vil få drøye 90 meter økt fall. Totalt vil den utnytte et fall på om lag 660 meter mellom Gjevilvatnet i Oppdal kommune og Sunndalsøra i Sunndal kommune. Tilløpstunnelen vil bli omtrent 34 km lang og få et tverrsnitt på 60m².

Totalt vil vi produsere 1 100 GWh (1,1 TWh) i Driva og Nedre Driva kraftverk, noe som tilsvarer forbruket til 70 000 husstander.

Bildet under viser magasin, samt nye og eksisterende kraftstasjoner og vannveier.

Driva kraftverk i dag

Driva elv starter på Dovrefjell, men renner stort sett gjennom Oppdal kommune før den renner ut i havet ved Sunndalsøra i Sunndal kommune.

Driva kraftverk ligger i dag inne i fjellet på Fale i Sunndal kommune, 18 kilometer fra Sunndalsøra 91 meter over havet. Kraftverket utnytter et fall på 565 m og har et nedbørsfelt på 411 km². 

I kraftstasjonen er det i dag installert to stk Francisturbiner med 75 MW effekt hver. Årsproduksjonen i et normalt år er 600 GWh, som tilsvarer forbruket til 38.000 husstander.

Kraftverket henter vann fra Gjevilvatnet i Oppdal kommune og Tovatna i Surnadal kommune via en 20 km lang tilløpstunnel. Nabovassdraget Toåa og sideelven Otta er tatt inn på tilløpstunnelen gjennom sjakter og overføringstunneler.

Gjevilvatnet er Driva sitt magasin. Det er et senkningsmagasin uten dam som har 15 meter reguleringsevne, mellom kotene 645,8 og 660,8.

Vann fra Ångårdsvatnet i Storlidalen, som ligger lavere enn Gjevilvatnet, blir pumpet opp i Gjevilvatnet via Vassli pumpestasjon.

Energiproduksjon i Driva kraftverk

600 GWh

Effekt

150 MW

Fallhøyde

565 m

Satt i drift

1973

Historien til Driva kraftverk

Utvikling av vannkraft i tilknytning til Driva startet i 1910 og fortsatte gjennom 1950-tallet. Byggingen av dagens Driva kraftverk startet i 1970 og i 1973 ble det satt i drift. Siden den gang har det levert energi og effekt som samfunnet trenger.

I over 50 år har kraftverket gitt inntekter til vertskommunene Oppdal, Sunndal og Surnadal, og til eierne TrønderEnergi Kraft AS og Istad Kraft AS.

Driva kraftverk var full av nyvinninger. Det var verdens første kraftverk med luftputekammer ved siden av tilløpstunnelen. Francisturbiner for så stor fallhøyde var aldri før blitt bygget. At den ble bygget med mesteparten av anlegget skjult inne i fjellet var også nytt den gang.

Du kan lese mer om historien til kraftverket i Tjuefemårsjubileumsskriftet vi som vi ga ut i 1998.

På bildet vises driftspersonalet i 1973, foran det da nyåpnede Driva kraftverk. Fra venstre: Finn Skavhaug, Jon Ranheim, Arnfinn K. Rekkebo, Oddvar Vasli, Rolf Nygaard, Jakob Berget, Georg Serlie.

TrønderEnergi Kraft AS eier

75 %

Istad Kraft AS eier

25 %

Om eierne

Begge eierselskapene, TrønderEnergi Kraft AS og Istad Kraft AS, har midt-norske kommuner som dominerende eiere.

Hvorfor vil vi oppgradere og utvikle Driva kraftverk?

Da Driva kraftverk ble oppført ble det designet på en god måte for å dekke datidens energi- og effektbehov. De siste 50 årene har kraftbransjen og energisystemet endret seg drastisk, der behovet for energi og effekt øker. Effekt handler om hvor mye strøm som kan leveres på én gang, og er viktig for å kunne møte etterspørselen i perioder med høyt strømforbruk.

NVEs fremskrivinger for utviklingen av kraftsystemet peker på at vi vil trenge mye mer kraft frem mot 2040, i alle fall om vi skal klare å få til den energiomstillingen som skal til for å stanse klimaendringene. Og NVE er enda tydeligere på at effektbalansen vil bli utfordret.

Vi ser at Driva kraftverk kan bidra enda mer til å dekke energisystemets og samfunnets behov, med mer energi og effekt. Dette kan vi klare uten nye store naturinngrep og på en sånn måte at det kommer til stor nytte for storsamfunnet, vertskommunene og våre eiere.

Prosjektet kaller vi Nedre Driva. Planen er å installere to aggregater på 250 MW hver, til sammen 500 MW installert effekt. Vi vil utnytte eksisterende reguleringer og allerede berørte områder så langt det er mulig. Ved å utvide anlegget og utnytte vannressursene bedre kan vi produsere mer fornybar strøm og levere mer effekt når kraftsystemet trenger det mest.

Slik ser vi for oss prosjektet

Prosjektet består av fire hovedelementer, som er avhengig av hverandre:

  1. Mer vann til magasinet i Gjevilvatnet
  2. Økt reguleringsevne i Gjevilvatnet
  3. En ny vannveistunnel fra Gjevilvatnet til Sunndalsøra
  4. Ny kraftstasjon i fjellet ved Sunndalsøra

1. Mer vann til magasinet Gjevilvatnet

Vi vil tilføre mer vann til magasinet i Gjevilvatnet ved å pumpe vann fra Driva elv ved Festa i Oppdal.

  • Med Festa pumpe ønsker vi å pumpe vann fra Driva elv ved Festa, opp i Gjevilvatnet.
  • Vi pumper vann fra Driva elv i periodene det er mye vann i elva.
  • Det skal fortsatt være mye vann igjen i elva, og det vil fortsatt være store variasjoner i vannføring gjennom året
  • Sintef har på oppdrag fra Driva kraftverk utført en mulighetsstudie på hvordan pumping av vann fra Driva elv vil påvirke laksen
    • Sintef-rapporten er nærmere omtalt og tilgjengelig i sin helhet under "Hvordan påvirker dette laksen i Driva?" lenger ned på siden.
  • Vannet fra Festa pumpe bidrar til en økt netto produksjon i Nedre Driva kraftverk på ca 400 GWh/år

Maksimal pumpekapasitet opp til Gjevilvatnet

36 m³/s

Økning av energiproduksjon pr år

400 GWh

Nytt bekkeinntak og overføring

Kartet viser med blå linje den planlagte vannveien mellom Gjevilvatnet og Sunndalsøra, mens den grå linjen er dagens vannvei for Driva Kraftverk. Pilene markerer hvor det planlegges nytt bekkeinntak i Sandvikelven (pilen til venstre) og ny overføring av Langvatnet (pilen til høyre).

Prosjektet planlegger ett nytt bekkeinntak i Sandvikdalen, som ligger i fjellområdet på nordsiden av Sunndalsøra. Inntaket skal etableres i Sandvikelva som kartet viser. Et bekkeinntak samler opp en del av vannet i en bekk eller elv og leder det inn i kraftverkets vannvei.

Tidligere har vi også vurdert bekkeinntak i Gresjo, men disse er nå tatt ut av prosjektplanene med hensyn til verneinteressene i Trollheimen landskapsområde.

I tillegg planlegger vi å overføre vann fra Langvatnet over vannskillet mot Tovatna, som vist på kartet. Langvatnet ligger i Trollheimen i Sunndal kommune, innenfor Innerdalen landskapsvernområde. Vannet er allerede regulert og brukes i dag til kraftproduksjon i Ulvund kraftverk, men vi ønsker nå å utnytte vannressursene enda bedre i Nedre Driva kraftverk.

Når vann overføres til kraftverket, blir det mindre vann i de berørte elvestrekningene nedstrøms. Vi er opptatt av å ta vare på naturen og livet i elvene og derfor undersøker vi hvordan endret vannføring kan påvirke fisk og annet liv langs de berørte elvestrekningene. Undersøkelsene skal gi grunnlag for å vurdere tiltak som kan begrense ulempene.

Overføringen fra Langvatnet og det nye bekkeinntaket i Sandvikdalen vil tilføre mer vann til kraftverkets vannvei og bidra til økt kraftproduksjon. Tabellen under viser de planlagte tiltakene og deres forventede bidrag til kraftproduksjonen.

TemaLangvatnetSandvikdalen
Hvordan ledes vannet?Gjennom et ca. 450 meter langt rør som graves ned i bakken. Gjennom sjakter og tunnel inn på kraftverkets tilløpstunnel.
Nye konstruksjoner Et enkelt inntak i Langvatnet og en nedgravd rørledning. Et bekkeinntak med tilhørende sjakter og en tunnel
Anleggsarbeid Arbeidet planlegges uten veibygging. Utstyr og materiell fraktes inn med helikopter. Utstyr og materiell til arbeidet ved bekkeinntaket fraktes inn med helikopter.
Forventet økt årsproduksjon Ca. 20 GWh. Ca. 16 GWh.

Forventet økt årsproduksjon

Langvatnet

20 GWh

Sandvikelva

16 GWh

2. Økt reguleringsevne i Gjevilvatnet

Prosjektet øker reguleringsevnen i Gjevilvatnet, ved å senke laveste regulerte vannstand med 5 meter.

  • For å produsere mer kraft om vinteren, når samfunnet trenger den som mest, ønsker vi muligheten til å tappe mer vann så produksjonen kan møte etterspørselen.
  • Planen innebærer å senke vannstanden om vinteren. Dette vil samtidig gi mer plass i magasinet til vannet som pumpes opp fra Festa under vårflommen.
  • Analysen viser at med økt reguleringsevne og Festa pumpe vil vannstanden i Gjevilvatnet den 20. juni blir høyere enn den er i dag i 24 av 25 år.

Analysen viser også at Gjevilvatnet i alle år vil nå vannstanden som er nødvendig for å sette båter ut på vannet, tidligere enn i dag.

3. En ny vannveistunnel fra Gjevilvatnet til Sunndalsøra

  • Tunnelen blir ca. 34 km lang
  • Tunnelen gir mulighet for å hente inn noe mer vann til kraftverket fra bekkeinntak / nye overføringer mellom Gjevilvatnet og Sunndalsøra
  • Potensialet for økt kraftproduksjon fra nye overføringer er 36 GWh/år

Lengde på tunnel

34 km

Potensiell økt kraftproduksjon

36 GWh

Tverrsnitt på tunnel

60 m²

4. Nedre Driva kraftstasjon i fjellet ved Sunndalsøra

  • Det planlegges et nytt kraftverk på 500 MW inne i fjellet ved Sunndalsøra, med utløp i Sunndalsfjorden. Plasseringen i fjellet gjør at kraftverket ikke vil være synlig i landskapet.
  • Ved å flytte utløpet av kraftverket til fjorden øker fallhøyden med 91 meter og energiproduksjonen med 17% med dagens kraftverk, som tilsvarer en årlig økning på ca. 100 GWh.
  • Med utløp i fjorden kan kraftverket ha rask regulering og levere effekten og systemtjenestene energisystemet trenger, uten de samme vannstandsendringene i Driva elv som i dag.

Kraftverkets effekt

500 MW

Økt fallhøyde

91 m

Økt energiproduksjon

100 GWh

Hvordan påvirker dette laksen i Driva?

Driva kraftverk DA har i lang tid bidratt i Miljødirektoratets arbeid med reetablering av laksestammen i Driva. I perioden fra 2002 til 2021, mens elva var infisert av gyro, bidro kraftverket økonomisk til arbeidet med å bevare laksebestanden i Driva ved Miljødirektoratets genbankanlegg. I 2022 ble Driva kultiveringsanlegg på Vermøy rehabilitert for å bidra med produksjon og utsett av fisk for å reetablere laksestammen etter at elva er friskmeldt. Først innsett med rogn ble plassert i anlegget i januar 2023 og første utsett av fisk i elva skjedde høsten 2024. Det er forventet at dette arbeidet vil pågå til 2035.

I konseptutredningsfasen av prosjektet har vi gjennomført en mulighetsstudie i Driva elv. Formålet med mulighetsstudien, Muligheter og utfordringer i Driva: Pumpekraft og miljøforbedringer, har vært å få et kunnskapsgrunnlag for hvordan Festa pumpe vil påvirke laksen i Driva. Studien er utført av SINTEF Energi AS ved Atle Harby og Markus Först.

«Vi har gjort en foreløpig vurdering av mulighetene for miljøforbedringer i Driva gjennom bygging av et pumpekraftverk som kan pumpe vann fra Driva til Gjevilvatnet og slippe vann til Driva ved Festa ved behov for å bedre miljøforholdene. Vurderingene er basert på vannføringsdata fra Driva ved Grensehølen og blant annet en kartlegging av mesohabitat, elvetype, skjul og substrat av NINA. Vi har vurdert at habitatforholdene for fisk som laks og ørret er gode om sommeren på vannføringer på 20-30 m³/s. Videre kan lave vannføringer om vinteren trolig være en flaskehals for fiskebestanden, da Driva i enkelte perioder har vannføringer under 4 m³/s. Vi har analysert totalt pumpet vannvolum og gjenværende vannføring i Driva for ulike kombinasjoner av pumpekapasitet og minstevannføringskrav i Driva. Våre vurderinger viser at et minstevannføringskrav på 5 m³/s om vinteren (1. oktober – 30. april) og 20 m³/s resten av året vil kunne gi en viss forbedring av miljøforholdene. Dette vil også gi mulighet til å pumpe om lag 365 mill m³ i et gjennomsnittsår. Siden våre analyser er basert på et begrenset datagrunnlag anbefaler vi videre arbeid med habitatforhold på lave vannføringer og en mer detaljert beregning av pumpekapasitet og mulig vannslipp.»

Atle Harby og Markus Först - SINTEF
Last ned SINTEF-rapporten
Last ned SINTEF-rapporten

Som rapporten sier er den basert på et begrenset datagrunnlag, og i det videre arbeidet med prosjektet vil vi, som en del av konsekvensutredningen, gjennomføre feltundersøkelser og analyser for å få bedre datagrunnlag og sikrere analyser.

Hvordan påvirker dette vannstanden i Gjevilvatnet?

Selv om Nedre Driva innebærer at Gjevilvatnet kan tappes fem meter lenger ned om vinteren, viser beregningene at vannstanden sannsynlig vil være høyere om sommeren enn i dagens situasjon.

Ved å senke laveste regulerte vannstand (LRV) med 5 meter får vi mer kraftproduksjon på vinteren, men også en lavere vannstand i det snøen begynner å smelte. En pumpe på Festa, og eventuelle bekkeinntak langs tunnelen vil gjøre at Gjevilvatnet fylles raskere enn i dag. Vi har gode historiske hydrologiske data for Driva elv og for vannstand og tilsig til Gjevilvatnet.

Vi har analysert vannstanden i Gjevilvatnet de siste 25 årene. Deretter har vi beregnet hvordan vannstanden ville vært i samme periode dersom Nedre Driva hadde vært i drift, med fem meter lavere LRV i Gjevilvatnet og pumping på Festa.

Figuren viser hvor stor prosentandel av de 25 årene hvor Gjevilvatnet ville nådd 656,8 moh på en gitt dato. 656,8 moh er vannstanden hvor det går an å sette ut båter på vannet. Som figuren viser, vil Gjevilvatnet nå båtvannstand tidligere med Nedre Driva enn med dagens situasjon.

I beregningene er Dagens situasjon basert på den faktiske vannstanden de siste 25 årene. I «Nedre Driva» er det alle år brukt som utgangspunkt at Gjevilvatnet ligger på LRV når snøen begynte å smelte, og det er ikke tatt med bidrag med vann fra nye bekkeinntak.

Fylling av Gjevilvatnet avhenger av når snøsmeltingen og vårflommen starter. Det varierer mye fra år til år. En 5 meter lavere LRV i Gjevilvatnet tilsvarer omtrent 68 Mm³ (millioner kubikkmeter) med vann.

Analysen av de siste 25 årene viser at det i et gjennomsnittsår vil være pumpet 68 Mm³ vann fra Festa til Gjevilvatnet innen 5. juni. Etter dette stiger vannstanden raskere i Nedre Driva-scenarioet enn i dagens situasjon.

I 24 av 25 år ville 68 Mm³ vann være fylt opp innen 20. juni. Det eneste året vi i analysen ikke pumper 68 Mm³ innen 20. juni er i 2015, som var et år med ekstremt sen vårflom. I 2015 ville dette skjedd den 5. juli.

Etter at 68 Mm³ er fylt opp vil alltid Gjevilvatnet fylles raskere opp til sommervannstand enn i dag, siden pumpa på Festa og eventuelle nye bekkeinntak vil gi et ekstra bidrag i tillegg til dagens tilsig.

Figuren nedenfor viser hvor mange prosent av årene vi fyller opp den økte magasinkapasiteten (68 Mm³) fra pumpa på Festa innen ulike datoer. Oppsummert blir det mer vann i Gjevilvatnet enn i tidligere år.

Hvordan skal tunnelmassene håndeteres?

Når vi bygger en 35 kilometer lang vannvei i fjellet, blir det store mengder tunnelstein som må håndteres. Hvor mye stein det blir og hvor den tas ut, avhenger av om tunnelen drives med det som er hovedalternativet: konvensjonell boring og sprengning (Drill and Blast, D&B) eller alternativ 2, tunnelboremaskin (TBM). Begge alternativene innebærer en ny vannvei fra Gjevilvatnet gjennom fjellet til kraftstasjonen ved Sunndalsøra. Vi undersøker både hvor massene kan deponeres, og hvordan de kan brukes til noe nyttig.

Alternativ 1, boring og sprengning (D&B)

Ved D&B vil vi trenge flere tverrslag fordi tunnelstein må tas ut flere steder langs vannveien. Vi planlegger å plassere tunnelstein i deponier ved Festa og Storli og dette alternativet vil også kreve et deponi ved Røhjell. Ved fjorden ser vi først og fremst på sjødeponi, men utreder også for alternativet som er deponi på land ved Kvernhusskogan. Kart over trase for D&B med deponier markert er vist under.

Alternativ 2, tunnelboremaskin (TBM)

Ved dette alternativet vil en større del av steinen kunne tas ut ved fjorden og vil kreve færre tverrslag. Vi planlegger fortsatt deponier ved Festa og Storli, mens deponiet ved Røhjell vil ikke være nødvendig i dette alternativet. Også her vurderer vi sjødeponi ved fjorden og et landalternativ ved Kvernhusskogan. Kart over trase for TBM med deponier markert er vist under.

TemaAlternativ 1: Boring og sprengning (D&B)Alternativ 2: Tunnelboremaskin (TBM)
Drivemetode Hele vannveien drives med boring og sprengning.Øvre del drives med boring og sprengning, nedre del med tunnelboremaskin.
Hvor tas tunnelsteinen ut? Ved Storli, Røhjell og Sunndalsøra. Ved Storli og Sunndalsøra.
Anslått mengde tunnelstein til deponi Ca. 4,06 millioner m³ Ca. 3,33 millioner m³

Hvordan skal vi begrense ulempene?

Vi undersøker også om tunnelmassene kan komme til nytte. Båthavnen ved Gjevilvassosen kan vi forbedre og tilpasse vannstanden som gjør det mer egnet for dem som har båtplass. Illustrasjonene under viser foreløpig plategning av hvordan båthavnen kan se ut. Illustrasjonen på høyre sider viser også ny vannstand. Ved en ny utbygging planlegger vi å bruke tunnelstein som vil redusere behovet for å plassere steinen i massedeponier.

Hva betyr dette for kommuneøkonomien?

Vertskommunene til Driva kraftverk er Oppdal, Sunndal og Surnadal. I dagens Driva kraftverk mottar kommunene samlet ca 21 millioner kroner i året fra konsesjonsavgift, naturressursskatt og eiendomsskatt.

I tillegg har vertskommunene rett på å få levert inntil 10% av produksjonen i kraftverket som konsesjonskraft til konsesjonskraftpris (2025: 12,89 øre/kWh). Kommunene selger kraften videre til markedspris. Ved en markedspris på 40 øre/kWh gir konsesjonskraften en årlig inntekt til kommunene på i overkant av 20 millioner kroner.

Med utbygging av Nedre Driva vil alle disse inntektene øke for vertskommunene. I og med at prosjektet er i en tidlig fase kan vi ikke nå beregne de ekstra inntektene til hver vertskommunene eksakt, da det avhenger av tekniske valg som ikke er tatt enda. Med en forutsetning om at prosjektet gir en økt netto kraftproduksjon på 60%, kan vi anta at de totale inntektene til vertskommunene vil øke med omtrent 60%.

Driva kraftverk bidrar også med betydelige skatteinntekter til Staten. Driva kraftverk betalte i 2023 160 millioner i grunnrenteskatt, foreløpige beregninger for 2024 er 58 millioner kroner. I tillegg betales skatt på overskuddet, som for 2023-2024 samlet beløp seg til over 60 millioner kroner. Dette vil også øke betydelig med Nedre Driva.

I tillegg gir Driva kraftverk inntekter til sine eiere Istad Kraft og TrønderEnergi Kraft, som begge i hovedsak er eid av kommuner i Trøndelag og Møre og Romsdal.

Samlet konsesjonsavgift, eiendomsskatt og naturressursskatt til vertskommunene siden 2021 fordeler seg slik:

2024202320222021
Oppdal kommune9 928 3199 179 2407 755 3967 674 140
Sunndal kommune9 951 2199 366 2326 915 6626 962 451
Surnadal kommune1 500 1471 403 3461 218 3651 009 108
Sum for alle21 379 68519 948 81815 889 42215 645 699

I tillegg til inntektene ovenfor, får vertskommunene inntekter fra salg av konsesjonskraften som mottas fra kraftverket. Andel konsesjonskraft vil øke med netto produksjonsøkning og vil utgjøre en betydelig del av kommunens inntektsøkning.

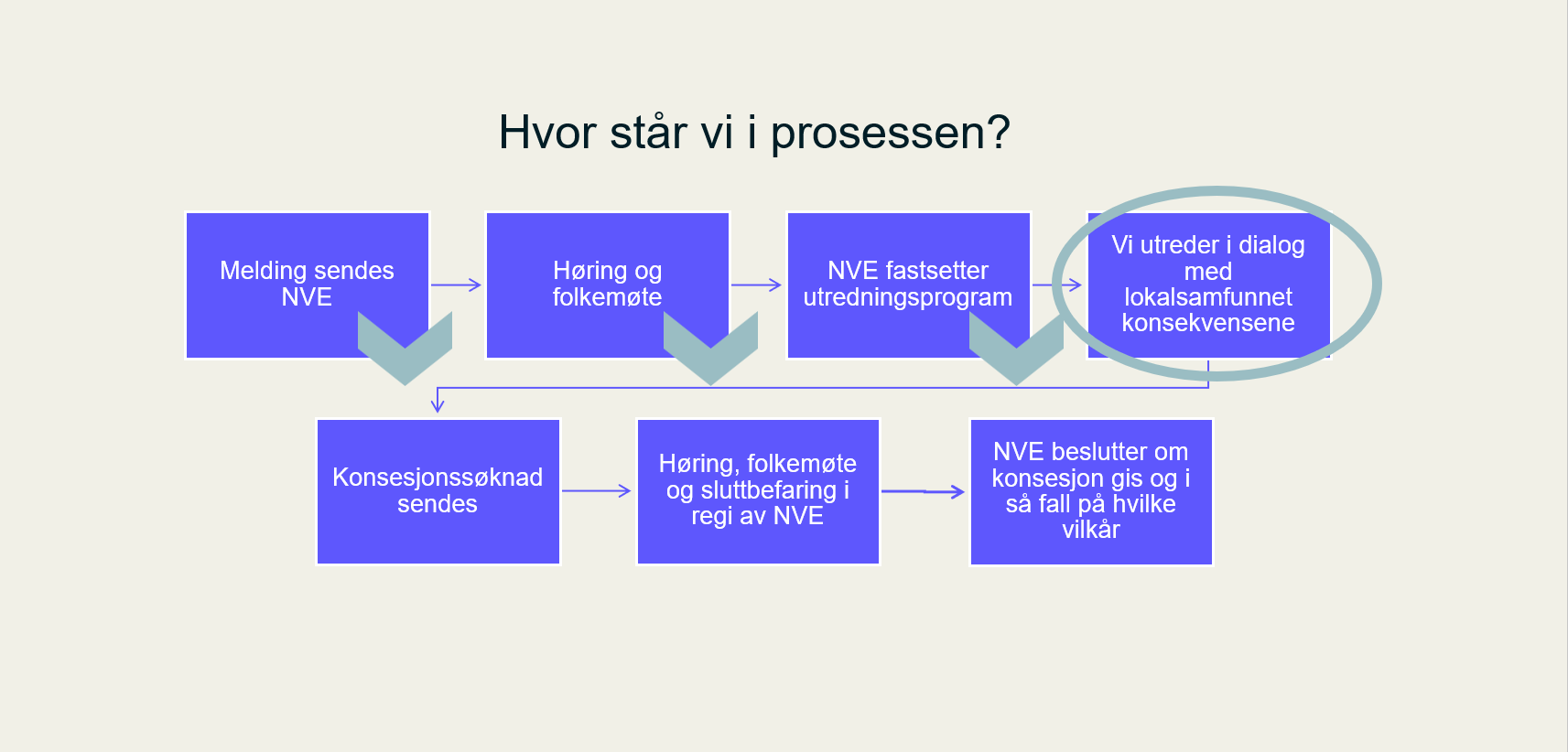

Foreløpig tidsplan

Den delen av fremdriftsplanen vi selv har best kontroll på er prosessen frem mot innsending av konsesjonssøknad. Deretter er vi noe mer prisgitt andre aktører, først og fremst NVE som skal behandle søknaden.

Vi vil legge vekt på å utrede forhold som er viktig for konsesjonsbehandlingen, og ha god dialog med vertskommunene og sivilsamfunnet for å identifisere disse forholdene. Samtidig forventer vi at NVE vil prioritere saksbehandlingen av prosjektet. På bakgrunn av dette mener vi at den ambisiøse fremtidsplanen er realistisk.

NVE fastsatte i 3. mars 2026 endelig konsekvensutredningsprogram for konsesjonssøknaden til Nedre Driva. Det kan du finne på NVEs hjemmeside for prosjektet.

  • Juni 2025

    Starte konsesjonsprosess:

    • Melding sendt til NVE 26. juni
    • Høring av melding
    • Dialog med interessenter om konsekvensutredning
    • Konsekvensutrednings-program fastsatt 03. mars
  • Vi er her

    • Gjennomføre konsekvensutredninger
    • Utarbeide konsesjonssøknad for Nedre Driva
    • Utarbeide vilkårsrevisjon for dagens Driva
  • Vinter 2026/2027

    • Sende in konsesjonssøknad og vilkårsrevisjon
  • Våren 2027

    • Minst tre måneder med høring av søknaden
  • Sommer 2027

    • Befaring og supplering
    • Myndighetsbehandling
  • Våren 2029

    • Forventet vedtak
    • Klage/detaljplan

Mulighet for innspill på tiltak i kraftverksområdet

Driva kraftverk med utløp i Fale i Sunndal kommune, magasinet i Gjevilvatnet og pumpestasjon i Storlidalen i Oppdal kommune har eksistert i over 50 år. Med Nedre Driva blir det i tillegg en pumpe på Festa og en ny kraftverksportal ved Sunndalsøra med utløp i Sunndalsfjorden.

Vi vil, på vegne av eierne, invitere både enkeltpersoner og organisasjoner i lokalmiljøet til å komme med innspill til hvordan vi kan gjøre områdene ved kraftverksportaler, pumpe og reguleringsmagasin attraktive som turmål for allmennheten.

Dialog med lokalsamfunnet

Takk til NVE og alle de omlag 130 representantene for sivilsamfunn og offisielle representanter for kommunene som deltok på folkemøtene i Oppdal og Sunndal. Når NVE nå har fastsatt konsekvensutredningsprogrammet har både de og vi tatt med mange gode innspill. Fremover vil vi ha særlig fokus på forhold for Driva-laksen, håndtering av masser og hensynet til friluftslivet og andre næringer. Vi ønsker å fortsette den gode dialogen med lokalsamfunnene i Oppdal og Sunndal, og vil legge stor vekt på åpenhet og medvirkning i det videre arbeidet med Nedre Driva kraftverk. Sammen med kommunene, grunneiere og andre berørte parter vil vi jobbe for løsninger som reduserer ulempene og skaper verdier lokalt, samtidig som prosjektet bidrar til mer fornybar energi. Om du har innspill finner du kontaktinformasjonen til noen av de som jobber med prosjektet nedenfor.

Kontaktpersoner

Tord Lien

Tord Lien

Direktør for samfunnskontakt i TrønderEnergi AS
+47 902 53 096 Send e-post
Petter Hersleth

Petter Hersleth

Avdelingsleder i TrønderEnergi Kraft
951 15 449 Send e-post
Geir Blakstad i Istad kraft

Geir Blakstad

Produksjonssjef i Istad Kraft
926 05 709 Send e-post
Portrettfoto av prosjektleder Børge Nilssen Stafne

Børge Nilssen Stafne

Prosjektleder
(+47) 950 43 611 Send e-post

Spørsmål og svar
